Как производят щебень и контролируют его при поставке на Север
Качество щебня на северном объекте зависит от породы, работы дробильно-сортировочного комплекса и последующей логистики. После выпуска партии материал проходит склады, перегрузки и сотни километров пути. На каждом этапе меняются влажность, однородность фракции и распределение мелочи. Поэтому паспорт производителя и входной контроль на объекте решают разные задачи и не заменяют друг друга.

Какие операции формируют свойства щебня

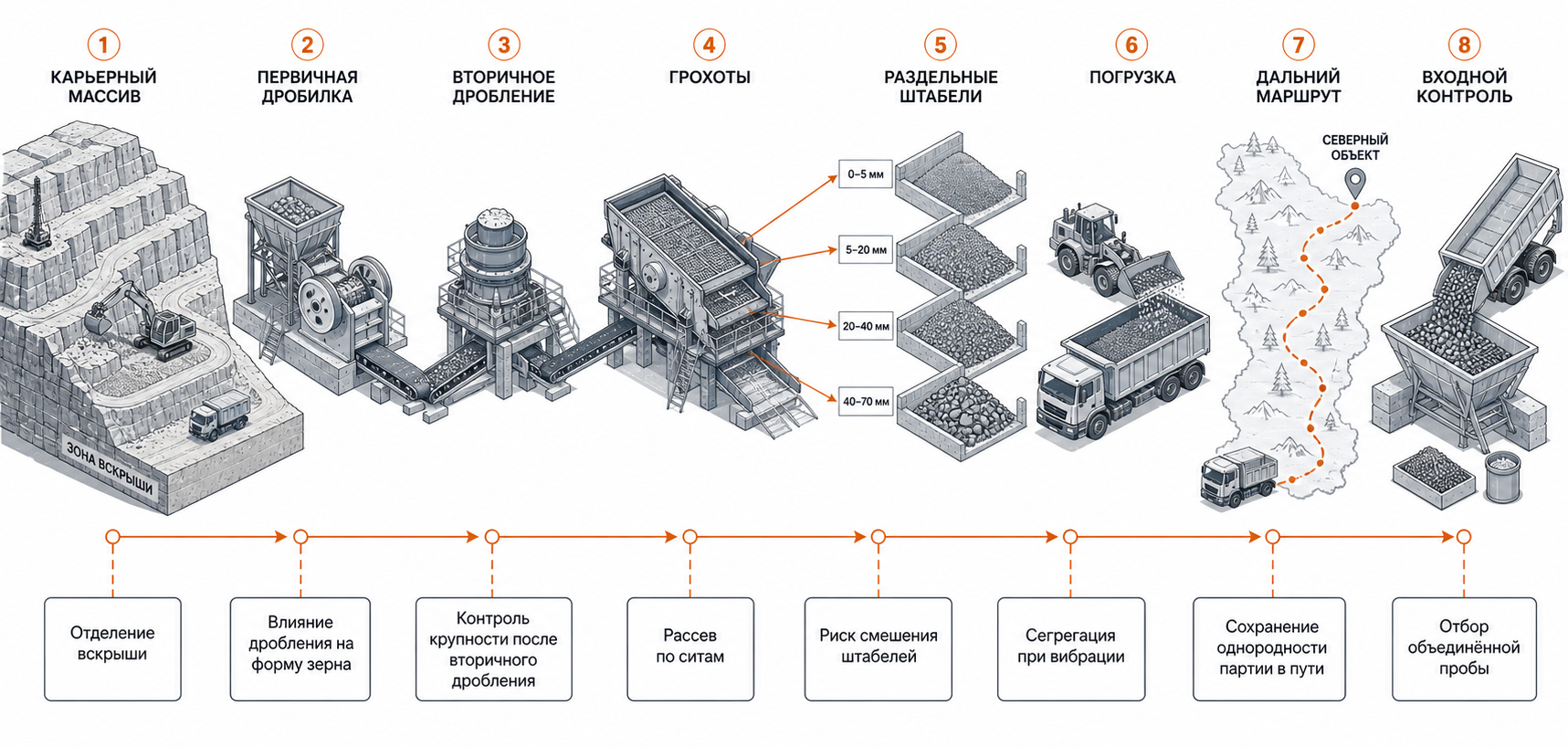

Для щебня из плотной горной породы типовая цепочка включает подготовку массива, дробление в несколько стадий, грохочение, возврат негабарита, формирование товарных фракций и складирование. Конкретная схема зависит от породы и оборудования карьера. Промывка, воздушная классификация или дополнительное кубовидное дробление применяются только там, где этого требует продукт и технологическая линия.
- Подготовка сырья. Карьер отделяет вскрышу и некондиционные включения от массива, предназначенного для переработки.
- Первичное дробление. Крупные куски уменьшают до размера, пригодного для последующих стадий.
- Вторичное и третичное дробление. Схема задаёт форму зерна и долю переизмельчённого материала.
- Грохочение. Материал разделяют по размерам отверстий сит, а не по визуальному впечатлению от кучи.
- Формирование партии. Фракции размещают раздельно и оформляют документы с результатами производственного контроля.
ГОСТ 8267-93 распространяется на щебень и гравий из плотных горных пород со средней плотностью зерна от 2,0 до 3,0 г/см³, применяемые для тяжёлого бетона, дорожных и других строительных работ. Методы определения зернового состава, дробимости, истираемости, морозостойкости, содержания пылевидных и глинистых частиц с 1 июня 2026 года устанавливает ГОСТ 8269.0-2025.
Путь щебня от массива до северного объекта

Почему одинаковая фракция 5-20 мм не означает одинаковый материал
| Этап | Что формируется | Риск после выпуска | Что проверять |
|---|---|---|---|
|
Сырьё
|
Порода и примеси
|
Смешение с некондиционным сырьём
|
Производственный контроль
|
|
Дробление
|
Форма зерна и доля мелочи
|
Дополнительное истирание
|
Режим и стабильность линии
|
|
Грохочение
|
Зерновой состав фракции
|
Сегрегация при перегрузке
|
Контрольный рассев
|
|
Штабель
|
Однородность партии
|
Смешение и загрязнение грунтом
|
Раздельность и основание
|
|
Перевозка
|
Состояние принятого груза
|
Осадки, лёд, повторные перегрузки
|
Документы и входной контроль
|
Что меняет дальняя перевозка
Транспортирование не превращает качественный щебень в другую горную породу, но способно изменить распределение материала внутри кузова или вагона. При вибрации мелкие зёрна мигрируют вниз, крупные остаются ближе к поверхности. При нескольких перегрузках возрастает истирание слабых зёрен, а открытая перевозка добавляет осадки и загрязнение.
Самая частая ошибка — отбирать пробу только с поверхности прибывшей кучи. Такая проба может показать повышенную долю крупного зерна и не увидеть мелочь, сосредоточенную внизу. Представительность обеспечивают объединённой пробой из нескольких точек и глубин в порядке, предусмотренном программой контроля.
Как оценивать потери и расхождения по массе
Масса партии по весовым документам и объём штабеля — разные измерения. Для перевода используют фактическую насыпную плотность: V = m / ρнас. Если принять рабочую плотность доломитового щебня 1,30 т/м³, то 20 т соответствуют примерно 15,38 м³. При фактической плотности 1,38 т/м³ тот же груз занимает 14,49 м³. Разница 0,89 м³ возникает без недостачи по массе.
Рабочий коэффициент 1,30 т/м³ подходит для предварительной логистики, но не считается паспортным значением любой партии. Для расчётов с оплатой по объёму плотность определяют испытанием фактического материала. Для оплаты по массе основным документом остаётся результат взвешивания с учётом согласованной схемы учёта влаги.
Северные условия: где возрастает риск
- Длинное плечо поставки. Повторная машина не исправляет дефицит в течение нескольких часов, поэтому объём и график сверяют до начала работ.
- Сезонные ограничения дорог. Допустимая масса и маршрут зависят от дорожных ограничений, осевых нагрузок и документов транспортного средства.
- Осадки и отрицательная температура. Влажная мелочь смерзается в агломераты и перестаёт равномерно распределяться.
- Ограниченная площадка. Если разные фракции выгружают вплотную без разделителя, входной контроль уже не позволяет уверенно отнести пробу к одной партии.
- Повторные перегрузки. Каждая операция повышает риск смешения, загрязнения основанием площадки и механического разрушения слабых зёрен.
Алгоритм снабженца до отгрузки
- Получить проектное назначение материала: бетон, основание, дренаж, временная дорога или благоустройство.
- Зафиксировать фракцию и нормируемые показатели отдельно от коммерческого названия.
- Запросить паспорт или документ о качестве на отгружаемую партию.
- Согласовать единицу расчёта: тонна, кубометр по фактической плотности или фиксированный рейс.
- Проверить маршрут, ограничения, тип кузова, защиту от осадков и место разгрузки.
- Назначить порядок входного контроля и ответственного за фиксацию отклонений.
Что проверять при приёмке
Приёмка начинается с идентификации: поставщик, материал, фракция, номер партии, масса, дата и транспорт. Затем проверяют видимое загрязнение, смешение фракций, наличие смерзшихся глыб и соответствие документов заказу. Лабораторные показатели нельзя достоверно установить по фотографии или сжатию материала в руке.
Вопросы о поставке щебня
Можно ли принять щебень только по паспорту?
Паспорт подтверждает результаты контроля изготовителя для указанной партии. Он не подтверждает отсутствие смешения, загрязнения или переувлажнения после перевозки. На объекте всё равно выполняют идентификацию и входной контроль.
